乌苏市生活垃圾焚烧发电项目锅炉安装工作全面启动
乌苏市生活垃圾焚烧发电项目自6月下旬施工以来,项目部紧盯工期目标,坚持“安全第一”原则,严把质量关,全力推进项目建设。9月10日,乌苏市生活垃圾焚烧发电项目顺利完成焚烧炉钢架第一吊,标志着项目正式拉开安装序幕,项目建设进入“加速”阶段。

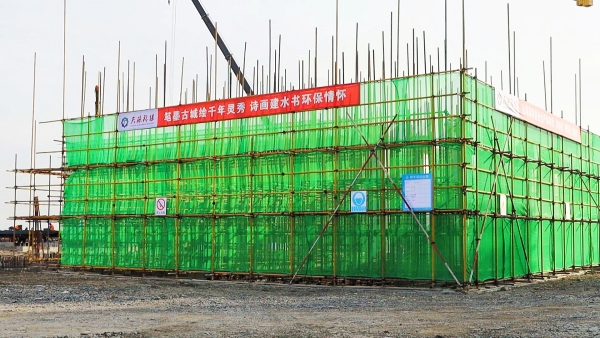

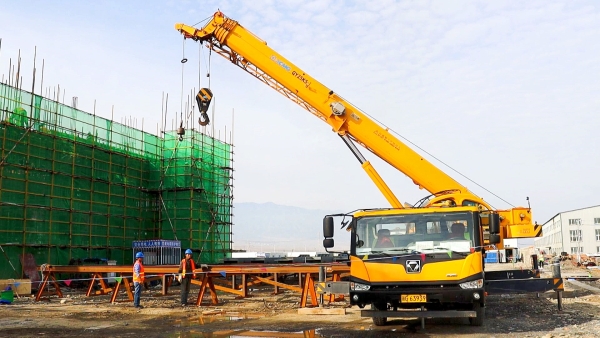

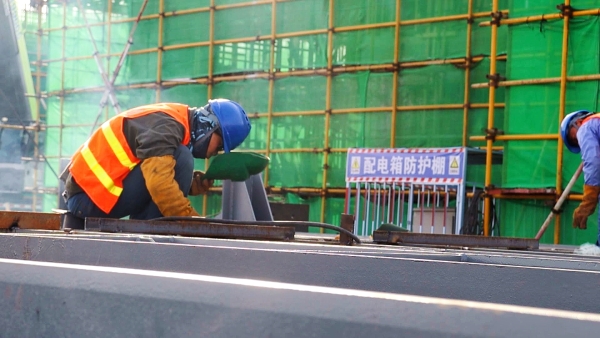

当天,在乌苏市垃圾焚烧发电项目建设现场,伴随着起重机的轰鸣声,焚烧锅炉钢架柱被缓缓吊起,准确安装在指定位置。
山东淄建集团有限公司锅炉安装单位项目经理赵卫星说:“为确保锅炉钢结构吊装工作高质量完成,项目部和各参建单位提前谋划、科学组织,制定了详细的钢结构吊装方案和有针对性的安全措施。并在吊装前严格做好技术交底、质量监督、施工准备等各项工作。我们在施工中对项目的质量、安全、进度都进行严格把控,所有工序按照国家标准规范实施,确保项目顺利进行。”
据了解,乌苏市生活垃圾焚烧发电项目位于马吉克工业园区内,项目总投资约3.65亿元,设计日处理生活垃圾600吨,年处理生活垃圾21.9万吨,年发电量约为9189万度。该项目建成后,每年可为三地四方处理生活垃圾约21.9万吨,输送绿色电力约8000万度,推进乌苏市及周边县市垃圾资源化、减量化、无害化进程,对于实现乌苏市绿色、低碳发展,推动地区可持续发展具有重要意义。
乌苏宝运环保电力有限公司项目总经理张生江说:“乌苏市生活垃圾焚烧发电项目,采用国内先进的垃圾焚烧技术工艺,对乌苏市、奎屯市、独山子区、胡杨河市、沙湾市等区域的生活垃圾进行无害化、减量化、资源化综合处置。项目预计2025年中下旬投产运营,我们将合理组织施工,坚持高标准、严要求、规范化作业,推动项目尽快建成,使其发挥环境和经济效益。”(乌苏市融媒体中心实习生:许嘉明 张欣雯)
